Travaux – Rue du Buhlfeld

Ces travaux générèrent régulièrement des nuisances et des changements dans notre quotidien. Nous vous remercions pour votre patience et nous vous demandons de respecter ces hommes et femmes sur le terrain en adaptant votre vitesse.

POINT AVANCEMENT LE 13 AOÛT 2026 :

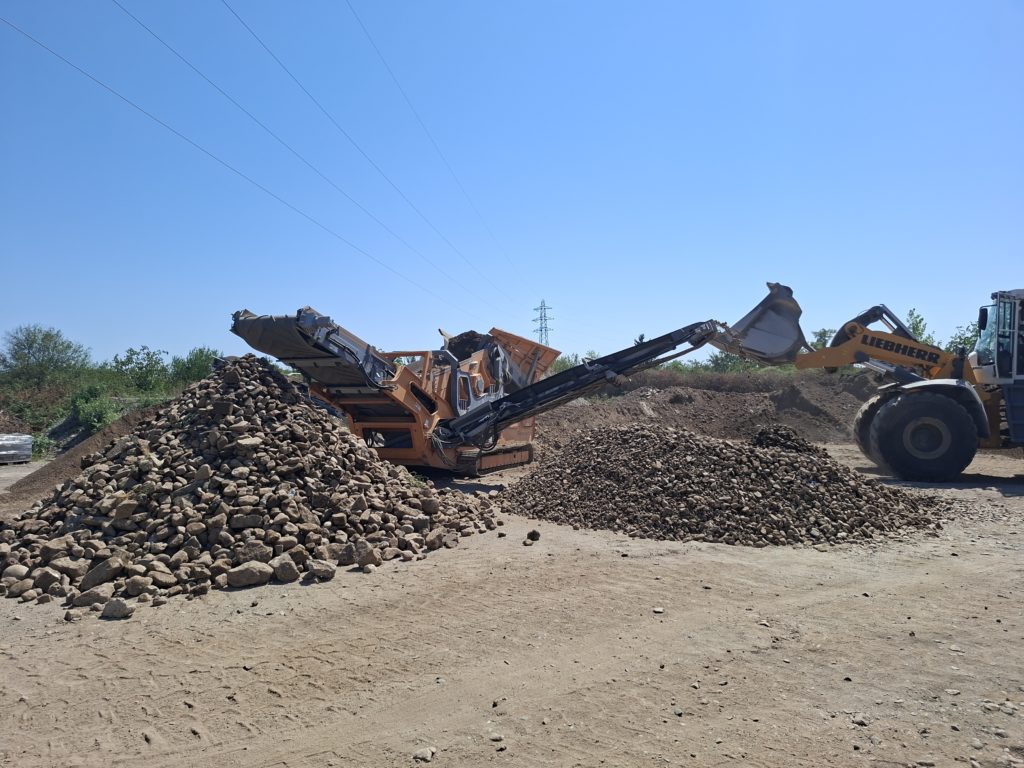

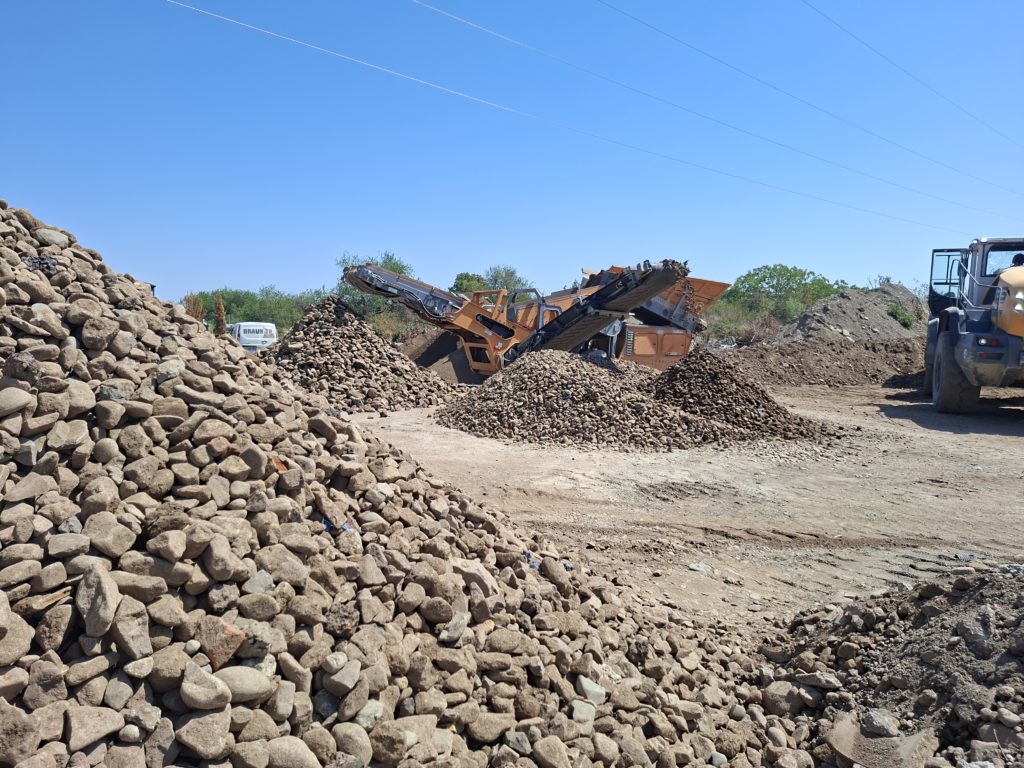

Sur la plate-forme communale en aval de la rue du BUHLFELD, de nombreux matériaux issus des différentes excavations des tranchées (réseau éclairage, alimentation AEP, réseaux secs, et autres branchements…) ont été stockés depuis le début du chantier. Actuellement un cribleur est en action afin de valoriser ces matériaux. Le cribleur sépare sur 3 tas les matériaux du plus fin au plus gros et permet de traiter 600 tonnes / jour de gravats.

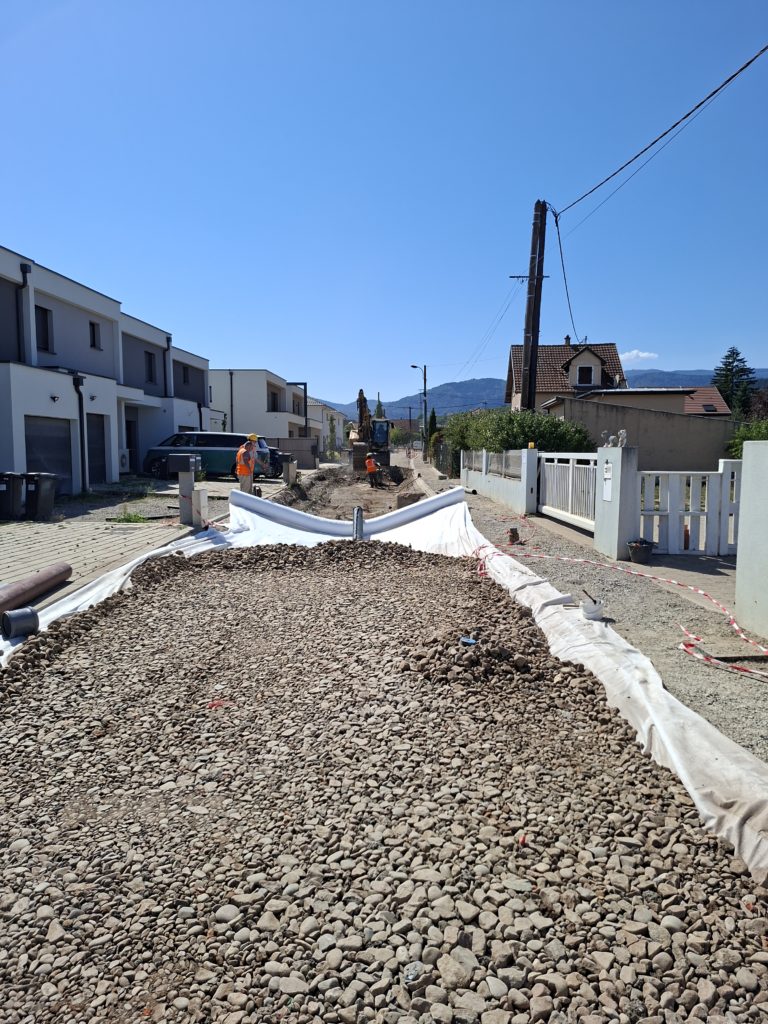

Les matériaux 20/80mm seront réutilisés pour la chaussée drainante sur une largueur de 5m et une épaisseur d’environ 60/70cm , soit pour la rue du Buhlfeld une capacité drainante de plus de 1200m3. Près de 70% des gravats de la rue seront valorisés et réutilisés pour ce chantier. En complément de l’infiltration, un drain permettra l’évacuation vers le fossé en aval de la rue du BUHLFELD.

22 avaloirs permettent de récupérer l’eau de surface (trottoirs et rue), 2 puits d’infiltration d’une profondeur de 4 m viennent compléter le dispositif.

Bien que la règle reste l’infiltration des eaux pluviales sur la parcelle, l’ensemble des réseaux des eaux pluviales existants, provenant des toitures seront dirigés vers ce collecteur. Cette technique permet de réduire l’apport de nouveaux matériaux, de limiter le déplacement des camions sur les routes et réduit ainsi fortement la pollution dans l’atmosphère.

POINT AVANCEMENT LE 22 MAI 2026 :

Le mardi 26 mai à partir de 8h, la société LINGENHELD procède au basculement sur la nouvelle conduite et aux branchements AEP (Alimentation Eau Potable) des nouvelles habitations situées en bas de la rue. Cette intervention, d’une durée estimée à 3h pourra occasionner une légère turbidité de l’eau. A l’issue des travaux, il est conseillé de laisser couler l’eau quelques minutes afin de purger les conduites.

POINT AVANCEMENT LE 7 MAI 2026 :

  • Travaux de décroutage terminés.
  • Pose du réseau principal AEP (Alimentation en Eau Potable) terminée.
  • Essais et désinfection terminés.

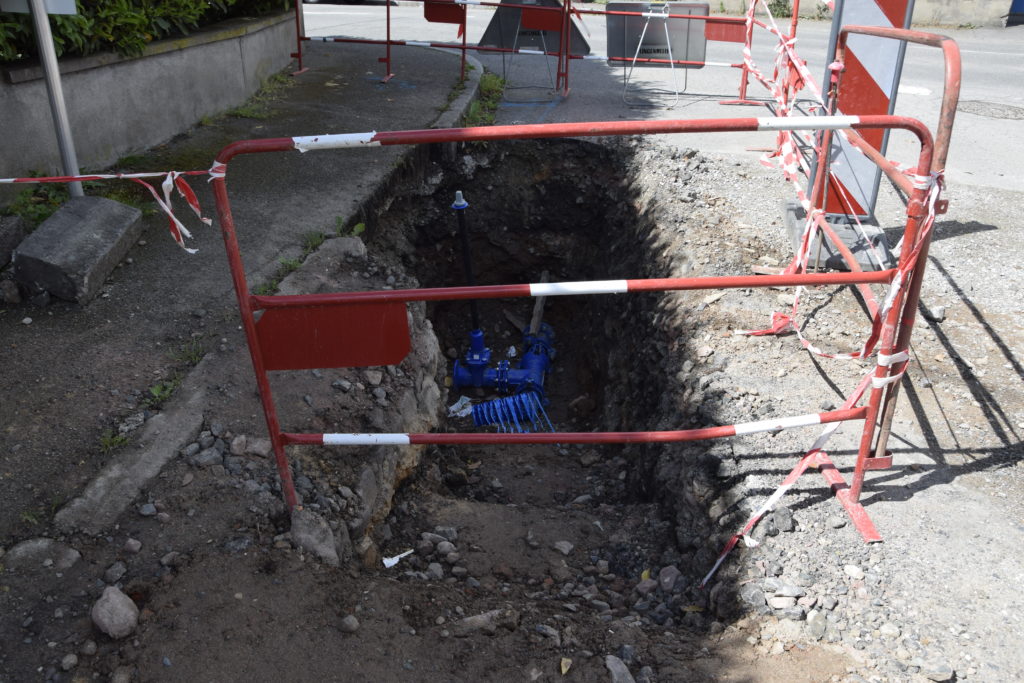

Photo datant du 12 mai 2026.

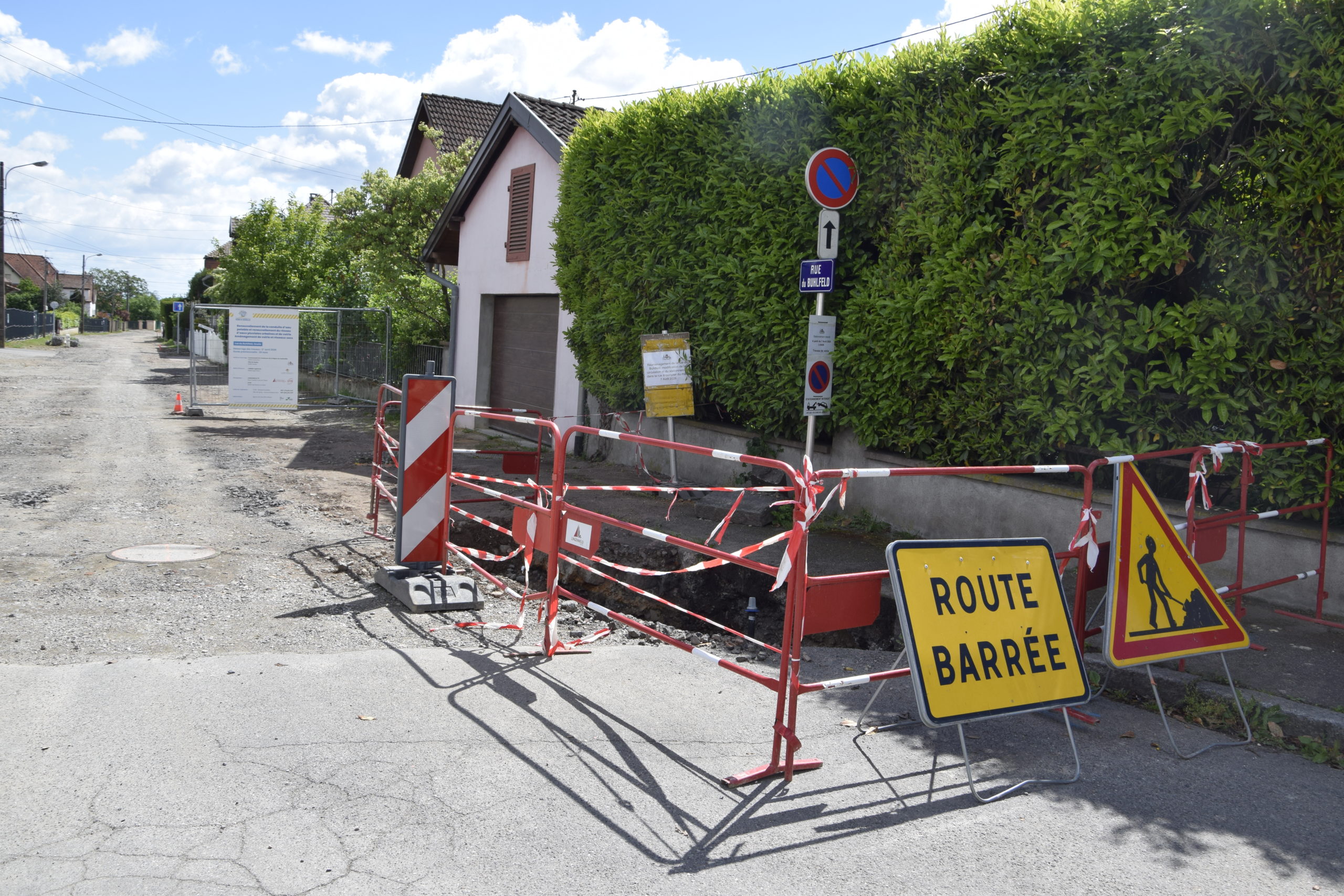

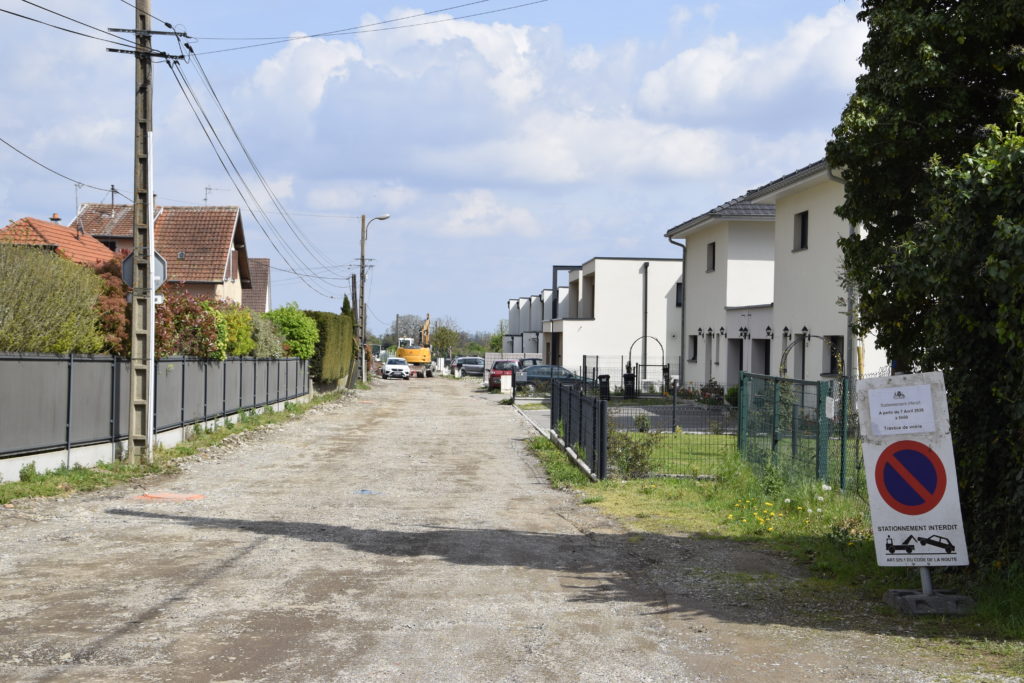

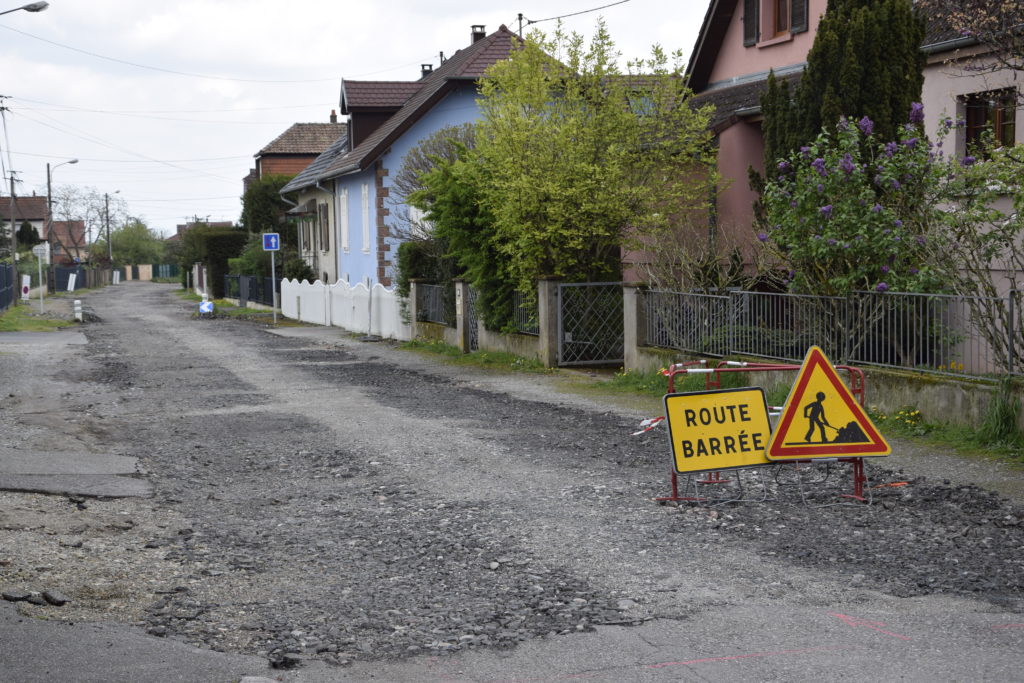

Photos datant Du 14 avril 2026.
